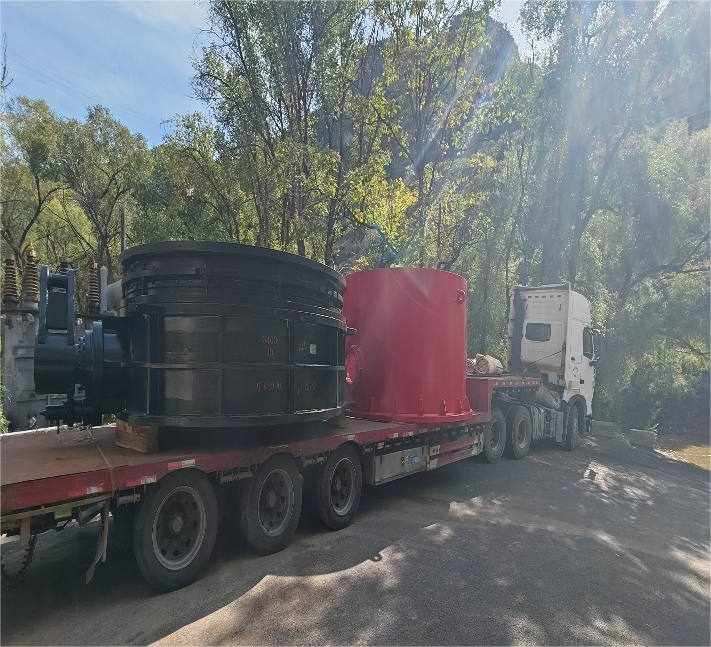

9月28日,官厅电站2台机组进水蝶阀运输到厂,标志着官厅电站更新改造项目全面进入机组设备安装阶段。
目前官厅电站项目厂外已完成进水口启闭机房外立面修复、调压井连梁防碳化加固、引水隧洞混凝土裂缝修复等工作。厂内3台机组已全部拆除完成,1、3号机组主体设备已生产完成,2号机组水轮机部件返厂维修完成。
下一步,官厅电站更新改造项目将在北京运营公司和官厅项目部的指导和管理下,严格把控项目进度,做好现场安全与质量管理,完成年度既定投资目标,确保2024年官厅电站春季补水发电任务顺利完成。
