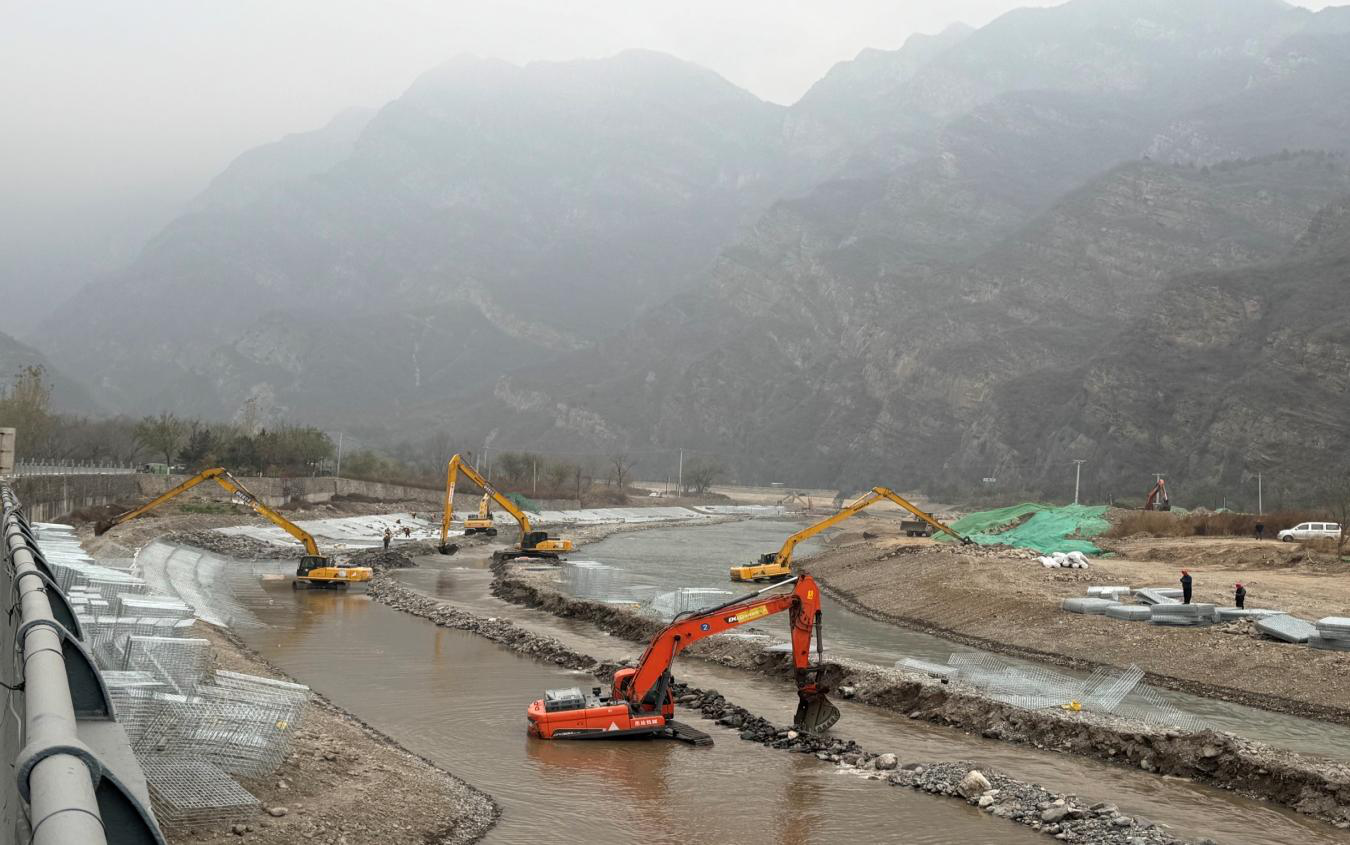

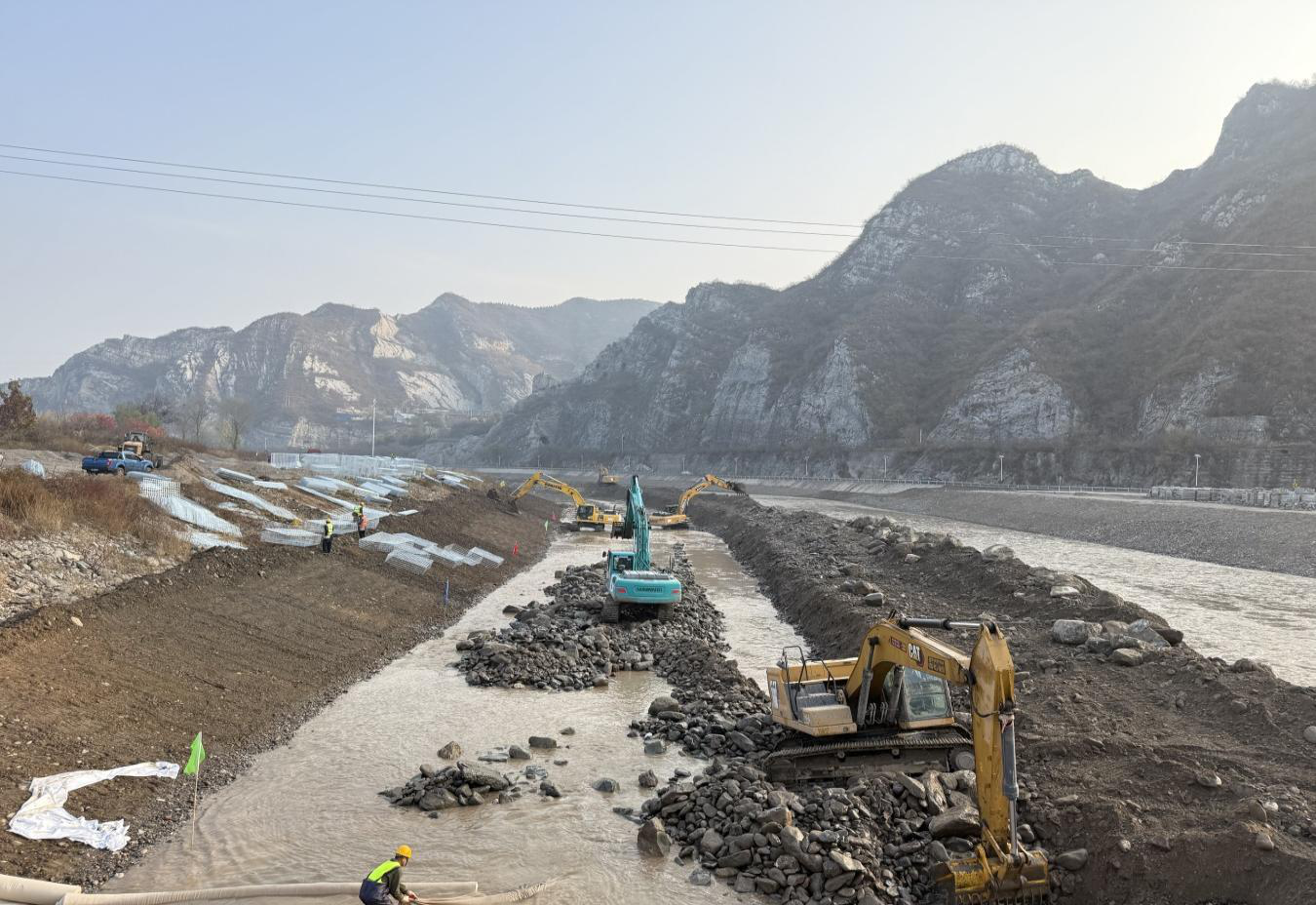

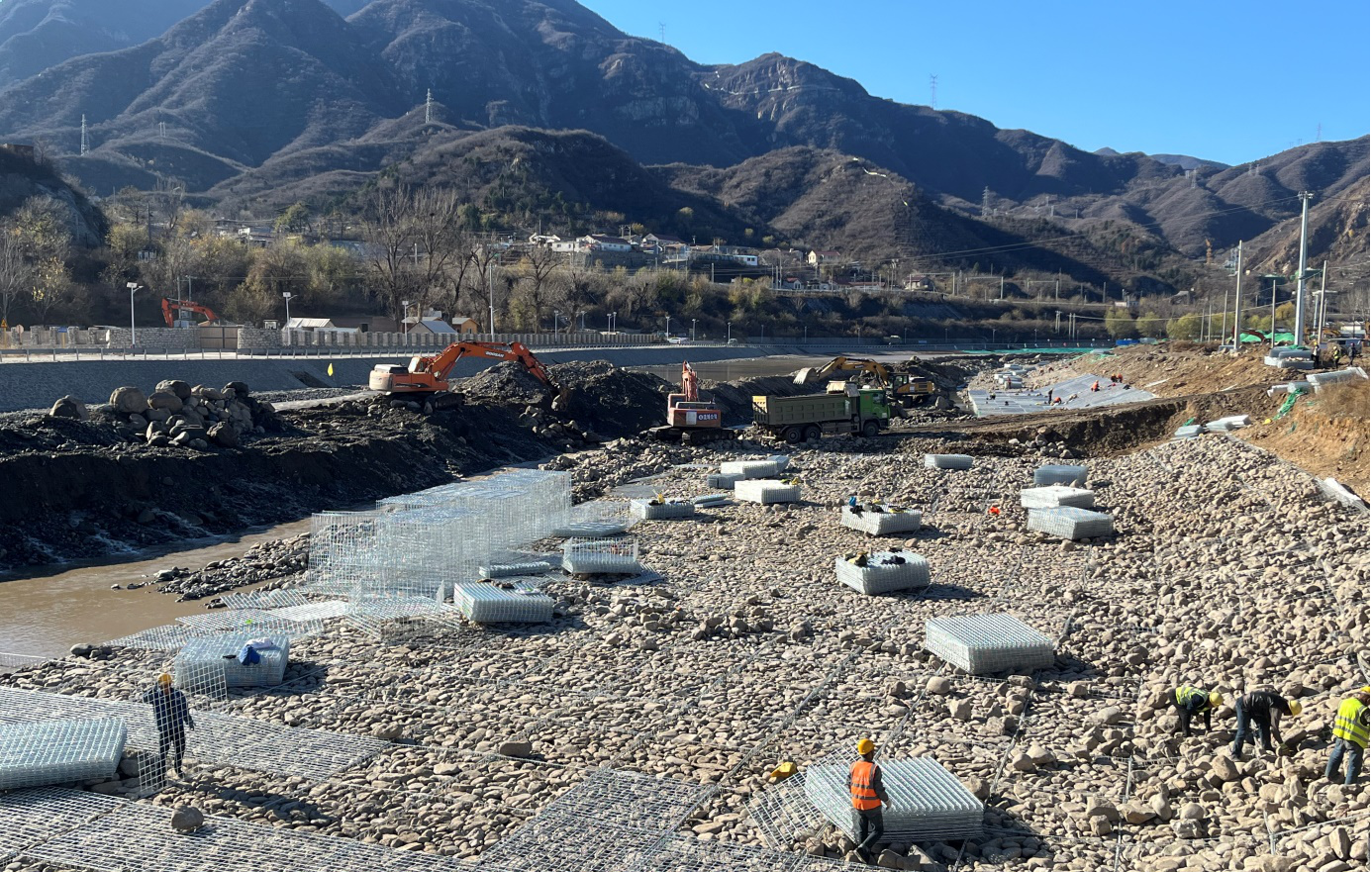

十一月,永定河山峡段综合提升工程共计投入设备194台,人员899人,完成计划任务的101%。主要完成青白口下游至陈家庄段沿线主河槽疏浚约21.8万方,水边陡坡防护、跌水改建钢筋石笼约5.72万方,东王平和水峪嘴村庄防护上部结构(防洪墙)施工310米、混凝土浇筑约1205.5方,河南台村贴坡式挡墙浇筑300米及5座漫水桥改扩建等。
