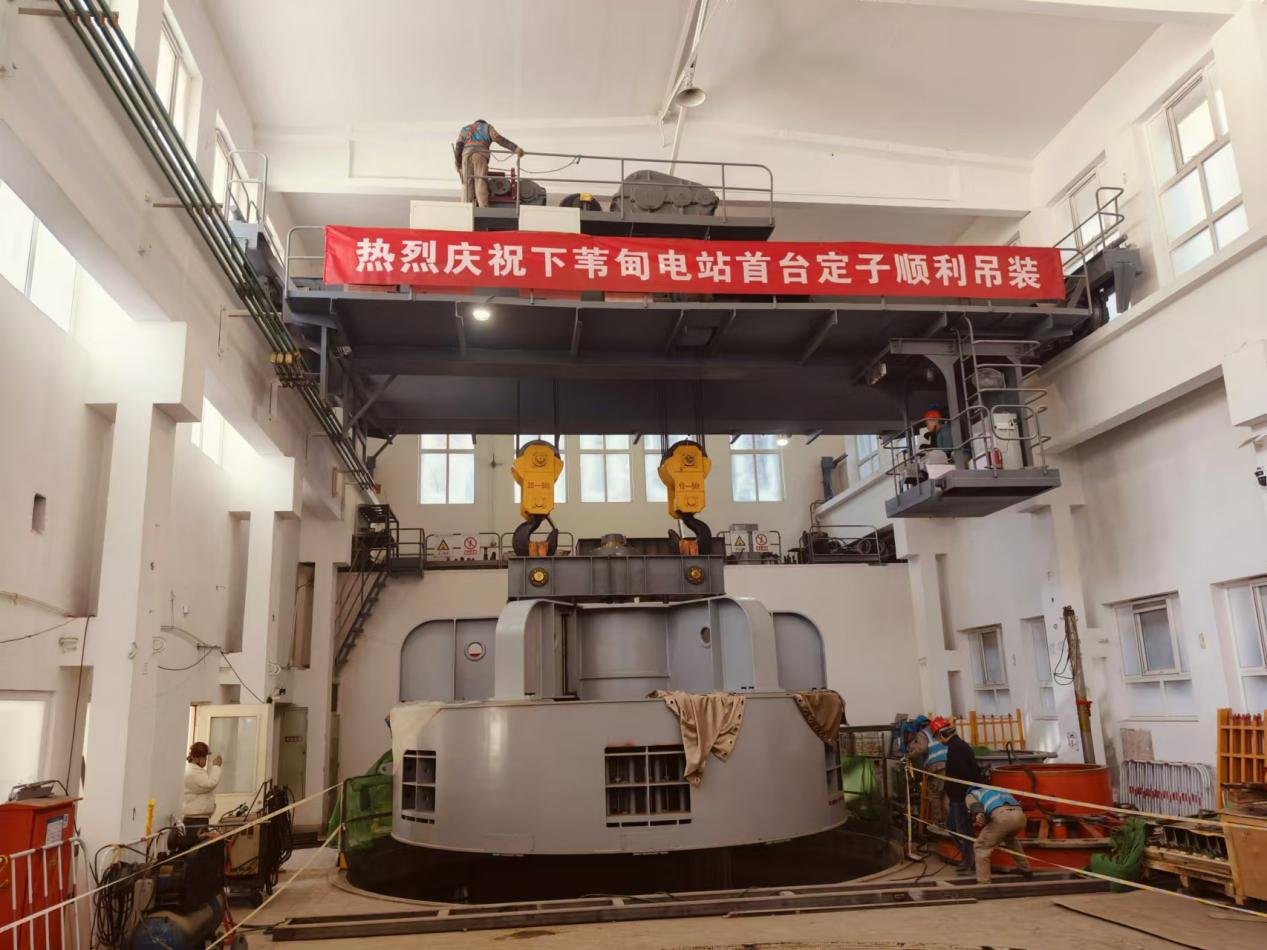

12月1日,两站水毁修复项目下苇甸电站首台定子顺利从5#基坑吊装到6#基坑。

6号机组定子直径6.5米,高1.7米,重47.5吨。10月22日,定子基座进场,历时40天,定子叠片、线棒嵌装等工作顺利完成,进入定子吊装作业环节。为确保吊装顺利进行,参建各方提前制定详细方案,多次进行模拟演练。吊装当天,首台定子在大型起重机吊装下平稳上升、缓缓移动,定子最终准确无误地落入6#基坑预定位置。
后续,两站项目部将加快推进其他设备进场,根据设备到场顺序及施工工序稳步推进机组安装作业。
永定河下马岭电站、下苇甸电站应急水毁修复项目总投资约3亿元,主要施工内容包括水利机械改造、电气及通讯系统改造等。项目于2024年4月23日开工,工期450天,完工后,可实现小流量发电,保障北京电网稳定运行和用电安全。
